Обратно
РЕНОВАЦИЯ

Так выглядит щит управления 8-го энергоблока Эстонской электростанции. |
Семь раз отмерь - один отрежь. В соответствии именно с этой известной поговоркой действуют на нарвских электростанциях, где в настоящее время идет крупномасштабная реконструкция двух энергоблоков. Стоимость проекта составляет 244 миллиона евро, или 3,8 миллиарда эстонских крон, а это значит, что ошибаться при монтаже дорогого и уникального сланцеперерабатывающего оборудования нельзя: слишком высока может быть стоимость ошибки. Тем более, что такие блоки строятся не на года - на десятилетия.
Не закрывать, а реновировать
Необходимость проведения такой реконструкции была продиктована моральным
и физическим износом большой части энергетического оборудования. Ведь,
как известно, запуск первого котла Балтийской электростанции состоялся
еще в декабре 1959-го, то есть почти 44 года назад. Не намного моложе и
другие котлы и турбины Нарвских электростанций. Поэтому в период восстановления
независимости эстонского государства, руководствуясь, правда, не столько
трезвым расчетом, сколько популистскими настроениями, кое-кто начал активно
поговаривать о закрытии станций. И в первую очередь - Балтийской ЭС.

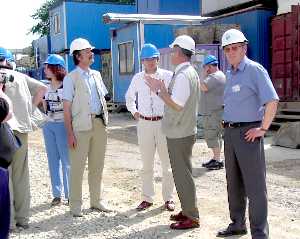

Рабочее совещание (в центре - Мати Уус). |
Однако каждому здравомыслящему человеку было понятно, что делать это нельзя:
станции были и остаются самыми мощными в Эстонии производителями электрической
энергии, а Балтийская, кроме того, обеспечивает теплом Нарву с ее почти
80-тысячным населением. Поэтому даже самые горячие головы вынуждены были
признать, что альтернативного, столь же мощного источника производства
энергии нарвским электростанциям нет. И поэтому надо думать не об их закрытии,
а о реновации.
Под первоначальную реконструкцию были определены 8-й энергоблок Эстонской
и 11-й блок Балтийской электростанций. Началу этого крупномасштабного проекта
предшествовала кропотливая и напряженная подготовительная работа, которая
продолжалась ни много ни мало 10 лет. О ее объеме и масштабности говорит
хотя бы тот факт, что за этот период в лабораториях ведущих зарубежных
котлостроительных фирм, какими являются финская Foster Wheeler, германская
Lurgi, американская Alstom Power и шведская ABB Carbon, в ходе опытных
испытаний было сожжено более 400 тонн эстонского сланца. Когда опытные
испытания были закончены, специалисты «Ээсти энергия» с участием зарубежных
консультантов в течение еще полугода занимались подготовкой тендерной документации.
Затем в течение еще восьми месяцев в Департаменте госпоставок продолжалась
процедура по рассмотрению афертных предложений фирм-претендентов. И только
в мае 2001 года с Foster Wheeler, выигравшей конкурс на проведение реновации
двух блоков нарвских электростанций, был заключен контракт на проведение
работ.
Все проблемы - решаемые

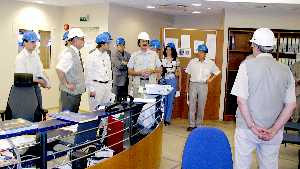

Министр экономики и коммуникаций ЭР М.Атонен 17 июля во время визита на Нарвские электростанции. |
С того момента прошло немало времени. И сделано немало. Ситуация на объектах
меняется буквально на глазах, хотя их готовность рассчитывают по месяцам.
И называют цифры: на Эстонской электростанции, где работы ведутся в течение
почти 22 месяцев, общая готовность проекта 8-го реконструируемого блока
к настоящему времени составляет 88 процентов, хотя до пуска его в эксплуатацию
остается еще больше восьми месяцев.
Не хуже обстоят дела и на Балтийской станции. Через 15 с половиной месяцев,
истекших с момента начала работ, общая готовность реконструируемого 11-го
энергоблока составляет 66 процентов.
И это несмотря на то, что реновация ведется внутри действующих станций.
В этих условиях главная трудность заключается в стыковке с уже действующими
новых систем и подсистем. Проблемы возникают довольно часто, но это, как
говорит директор по развитию нарвских электростанций Мати Уус, «решаемые
проблемы». Иной раз бывает так, что при инспекции старых, то есть действующих
частей оборудования выясняется, что их тоже необходимо заменить. И меняют,
хотя это и ведет к некоторому удорожанию проекта. Однако дополнительная
стоимость контракта, по словам г-на Ууса, невелика, поскольку не превышает
2 процентов его общей стоимости.
С чем не возникает проблем, так это с финансированием работ: все платежи
выполняются вовремя и корректно. Не бывает серьезных неувязок и в связи
с управлением проектом. Это обстоятельство г-н Уус связывает с тем, что
с февраля нынешнего года им руководит опытный менеджер, представитель известной
американской фирмы Black & Veatch мистер Раймонд Коллинз. А строительный
надзор по всем его направлением, включая проектирование, механику, строительство,
монтаж металлоконструкций, сварочные, электрические, автоматические работы,
пуск и наладку, согласно договору по оказанию инженерных услуг, оказывают
опытные специалисты финской консультационной фирмы Enprima.
Чтобы было время в запасе
Впрочем, энергостроители, представители подрядной и девятнадцати субподрядных
организаций, более половины из которых, кстати, составляют эстонские и,
в частности, нарвские фирмы (такие как, «Энергоремонт», «Энергомонтаж»
и другие), работают в высшей степени ответственно. И с опережением графика.
Согласно проекту, сдача в эксплуатацию 8-го энергоблока должна состояться
31 марта 2004 года, однако строители и монтажники намерены завершить основные
работы уже в сентябре нынешнего. Ведь это даст возможность эксплуатационникам
до официально указанного срока опробовать, проверить на прочность котел,
тысячи его сварочных швов. И синхронизацию генератора нового блока с основными
сетями.
С теми же темпами и качеством работают энергостроители и монтажники на
11-м энергоблоке. Так что не ради красного словца на вопрос, доволен ли
он ходом реконструкции, побывавший на станциях вместе с министром экономики
Меэлисом Атоненом председатель правления «Ээсти энергия» Гуннар Окк ответил
буквально следующее: «Не просто доволен - я очень доволен».
Один этап закончится - начнется новый
В настоящее время на Балтийской ЭС по причине преклонного возраста сняты
с эксплуатации 10 котлов и 4 турбины по 100 мегаватт каждая: можно сказать,
свой ресурс они выработали полностью. Из оставшегося оборудования в работе
сейчас находятся 8 котлов и 2 теплофикационные турбины. Со сдачей в эксплуатацию
11-го энергоблока производство тепловой энергии будет полностью «передано»
ему. А старая часть станции будет служить резервом. Ее помощь может понадобиться
во время планового обслуживания 11-го энергоблока и в самые холодные дни
зимы.
Так что сегодня энергетики думают не только об успешном завершении текущего
этапа реконструкции, но и производстве новых работ. В частности, о строительстве
так называемой резервной пиковой котельной, которая должна быть готова
уже к марту 2005 года. В настоящее время идет конкурс на производство работ,
в котором участвуют четыре зарубежные фирмы.
На подходе и другие не менее важные и значительные работы. А это значит,
что у нарвских электростанций век долгий.
Екатерина ВЕСЕЛОВСКАЯ
|
